1.安裝前的準備
(1)拆開包裝并對照所附合格證及回轉支承上標牌,確認與所選型號一致。
(2)仔細檢查外觀情況,確認回轉支承在運輸過程中未受到較大損傷,如嚴重銹蝕、變形等;確認有無軟帶標記和齒輪跳動最大位置標記(齒輪要求淬火或顧客有特別要求時)。
(3)安裝支架應有足夠的剛度,以防止回轉支承安裝因支架鋼度不夠,產生變形導致回轉支承不能正常工作。

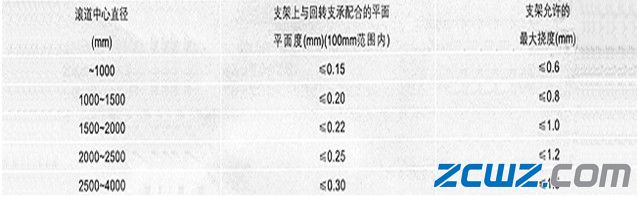

(4)安裝平面必須清潔、平整,不得有鐵屑、毛邊或其他雜物,其平面最好能滿足以下表格要求(單排球式)。
(5)安裝回轉支承應選用強度登記相適應的螺栓。螺栓及螺母應符合GB3098.1及G B3098.2標準要求,禁止使用彈簧墊圈。
2.安裝
(1)將回轉支承水平吊放在安裝支架上,將軟帶及堵塞位置置于非負荷區、非經常負荷區或輕負荷區。
(2)用塞尺檢查回轉支承平面與安裝平面接觸情況,如有間隙,應采用能填充其間隙的材料充實其間隙以防止螺栓扭緊后回轉支承變形。
(3)安裝螺栓應有足夠的預緊力,其預緊力在螺栓上產生的預緊力應在螺栓屈服點的0.6-0.7倍的范圍內。

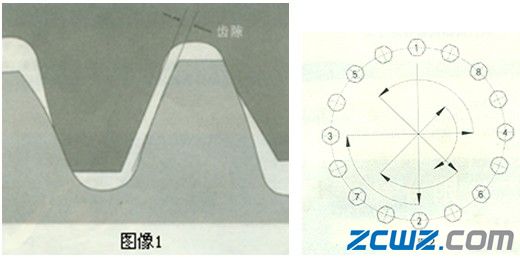

(4)在安裝螺栓扭緊前,須進行大小齒輪嚙合調整,如圖1(側隙),尤其是齒輪淬火產品,應保證回轉支承齒輪跳動最大點(標有綠漆位置)與小齒輪嚙合符合要求。
(5)擰緊安裝螺栓應在180°方向對稱地進行。(如圖2所示)
安裝后
(1)所有螺栓擰緊之后,應及時清除大小齒輪之間、回轉支承上及周?chē)须s物,并確保運轉時與其它部件沒有干涉現象。
(2)緩慢旋轉回轉支承3周以上,仔細檢查其運轉是否順暢,有無異響、停頓現象以及大小齒輪嚙合是否正常。
(3)安裝好回轉支承的設備,在其上面或附近進行焊接作業是不好的。
